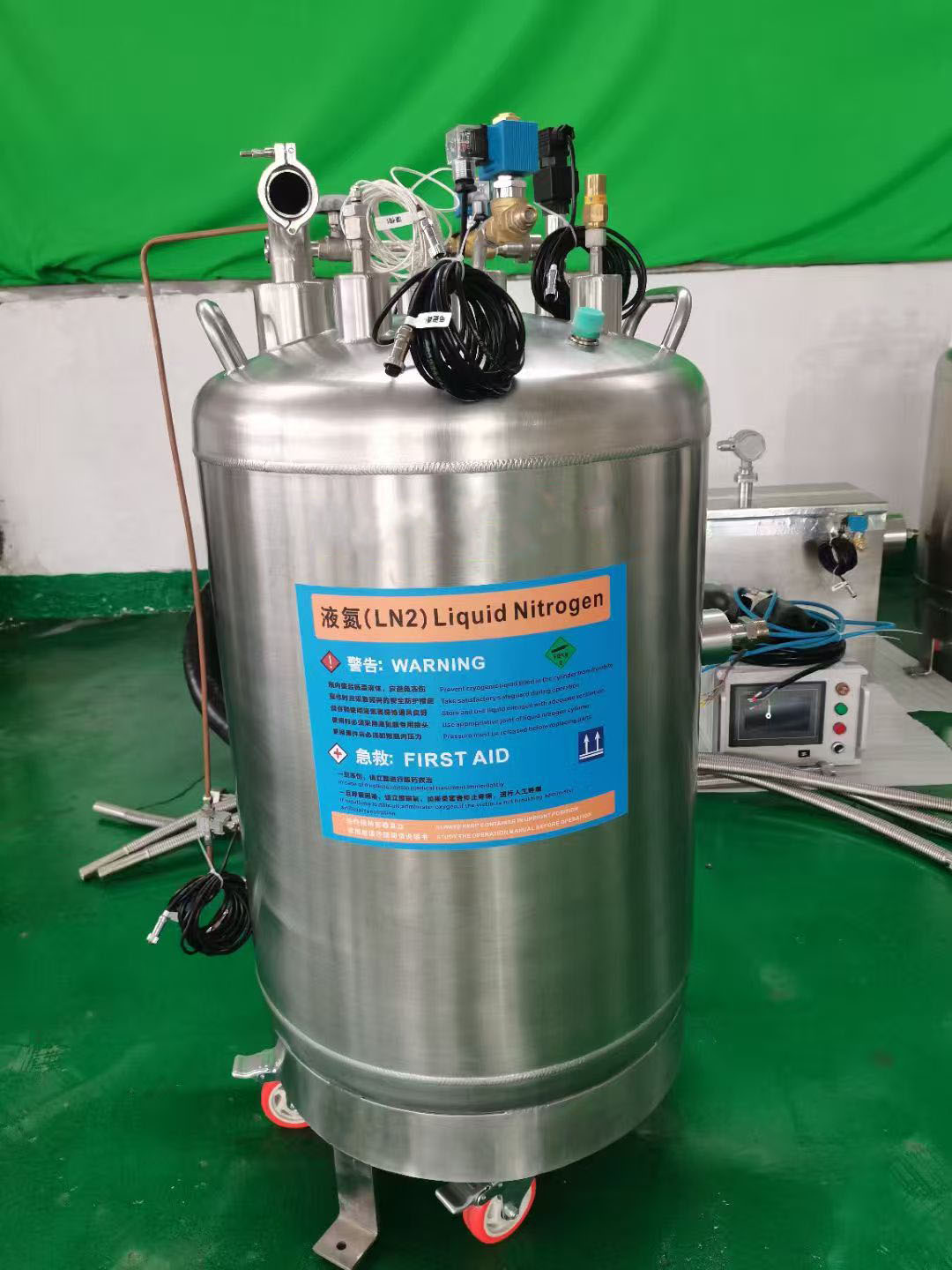

一、標準定制周期:按需求復雜度分級
班德自增壓液氮罐定制周期以需求復雜度為核心劃分標準,從常規標準化定制到深度非標定制,周期呈階梯式遞增,核心區間集中在10-90 天,具體分為以下三類:
1. 常規標準定制:10-15 天
常規標準定制指在班德現有 YDZ 系列(如 YDZ-50、YDZ-150、YDZ-230 等)成熟型號基礎上,進行小幅參數調整或配件選配,不涉及結構改造與核心設計變更。
常見場景:
固定容積(5L-500L),僅調整工作壓力區間(0.05-0.09MPa 常規范圍微調);
標配配件升級,如加裝數顯液位計、更換耐低溫輸液管、選配腳輪剎車裝置;
外觀細節調整,如罐體標識定制、表面拋光處理等。
這類定制無需重新開模與設計,直接依托現有生產線排產,材料備貨充足,生產與檢測流程高效,是最常見的定制類型,周期穩定在 10-15 天。
2. 中度非標定制:30-45 天
中度非標定制指保留核心自增壓結構,對容積、尺寸、接口等進行專項改造,需小幅調整設計圖紙、定制部分零部件,但不涉及核心工藝革新。
常見場景:
非標準容積定制(如 80L、180L、400L 等非常規規格),需調整罐體高度與直徑;
接口改造,如增加多路排液口、適配特殊規格(如 DN20)管路接口、加裝遠程增壓控制接口;
功能簡化或強化,如取消移動腳輪適配固定安裝場景、優化增壓盤管提升升壓效率。
這類定制需完成圖紙確認、零部件定制、生產線柔性排產,同時增加專項檢測環節,周期延長至 30-45 天。
3. 深度非標定制:60-90 天
深度非標定制指全流程個性化設計,突破現有型號結構與功能框架,需從零開展方案設計、模具開發、工藝調試,適配極端工況或特殊場景。
常見場景:
超大容積定制(800L-1000L),需重新設計罐體承重結構、真空絕熱層厚度;
特殊環境適配,如耐高溫、耐腐蝕材質定制(如 316L 不銹鋼內膽)、防靜電涂層處理;
智能系統集成,如遠程物聯網監控(液位、壓力數據實時傳輸)、全自動補液聯動、低溫預警與緊急切斷功能開發;
異形結構定制,如臥式罐體、帶光學窗口罐體、多層分隔存儲結構等。
這類定制環節多、流程復雜,僅設計與方案確認就需 15-20 天,模具開發、零部件加工、真空測試、安全校驗等環節耗時更長,周期為 60-90 天。
二、定制周期的核心影響因素
1. 設計方案確認效率
定制前期,供需雙方需反復溝通需求、確認設計圖紙,這是影響周期的首要因素。常規定制圖紙確認僅需 3-5 天;深度非標定制因涉及熱力學仿真、結構強度驗算,需多次修改優化,確認周期可達 10-15 天。若用戶反饋不及時、需求頻繁變更,會直接導致周期延長。
2. 核心零部件備貨周期
班德自增壓液氮罐核心部件(如增壓閥、安全閥、真空絕熱層材料、不銹鋼板材)均為專屬定制,常規配件備貨周期 3-7 天;特殊材質(如進口不銹鋼、耐低溫密封件)或?qū)S昧悴考?如智能傳感器、定制模具),備貨周期需 15-30 天,直接影響整體交付時間。
3. 生產與檢測流程管控
自增壓液氮罐生產需經過鈑金加工、焊接成型、真空絕熱處理、增壓系統裝配、壓力測試、液氮試漏等多道工序,每道工序均需嚴格質量把控。
常規定制:生產線批量排產,單臺生產與檢測周期 7-10 天;
非標定制:需單獨排產、專項檢測(如真空度測試、壓力穩定性測試、低溫適配性測試),單臺周期 15-30 天。
4. 訂單排產與交付安排
班德采用柔性生產模式,訂單按 “先確認先排產” 原則安排。旺季(如每年 3-6 月、9-12 月)訂單集中,若訂單量大,需順延排產,周期可能延長 5-10 天;淡季訂單較少,可優先排產,周期可適當縮短。此外,物流運輸(偏遠地區)、上門調試(如需)也會增加 3-7 天交付周期。

三、縮短定制周期的實用建議
1. 提前明確需求,減少變更
采購前梳理核心需求:容積、工作壓力、接口規格、配件配置、使用環境等,形成書面需求清單,避免后期頻繁變更。提前與技術人員溝通,確認方案可行性,縮短圖紙確認時間。
2. 優先選擇常規定制,減少非標改造
若場景允許,優先在現有 YDZ 系列型號基礎上進行常規定制,避免深度非標設計,可大幅縮短周期,同時控制成本。
3. 提前鎖定訂單,避開旺季
結合使用計劃,提前 1-2 個月對接定制事宜,避開訂單旺季,優先排產;簽訂合同后及時支付預付款,啟動設計與備貨流程。
4. 簡化非必要功能,聚焦核心需求
非特殊場景,無需過度追求智能集成或特殊材質,聚焦自增壓、穩定供液等核心功能,減少零部件定制與工藝調試時間。
班德自增壓液氮罐定制周期無固定標準,核心取決于需求復雜度:常規標準定制 10-15 天,中度非標定制 30-45 天,深度非標定制 60-90 天。設計確認、零部件備貨、生產排產、檢測驗收是影響周期的關鍵環節。
